石栏杆安装技术要求
一、原材料质量要求
1 石栏杆构件进场验收
(1)加工好的石栏杆构件不得有裂缝、隐残、污点、红白线、石瑕、石铁等缺陷。可用铁锤仔细敲打,如有噹噹作响之声,即为无裂缝隐残之石栏杆构件,如用叭啦之声,则表明石栏杆构件有隐残。
(2)石纹的走向应符合构件的受力要求,地栿石应为水平走向,柱子,角柱等应为垂直走向。
(3) 石栏杆构件品种、质量、加工标准、规格尺寸、标号、色泽应符合设计要求
(4)检查石栏杆构件的榫长是否达到设计要求;检查楼梯段、转角、弧型或其它异型构件加工及角度控制是否准确。
2 拉线检查,复核基础垫层表面标高是否符合设计要求,相对高差小于3cm的采用M10砂浆找平,相对高差大于3cm的采用C20细石混凝土找平。
3 石栏杆安装前,应按照设计图纸绘出石栏杆的地栿石、栏板石、望柱等构件的排列图,在施工部位放出石构件的中心线及边线。
4 石栏杆安装前,应清除石构件表面的泥垢,水锈等杂质,必要时用水清洗。
5 选用的石构件,其强度等级不应低于合同标准。

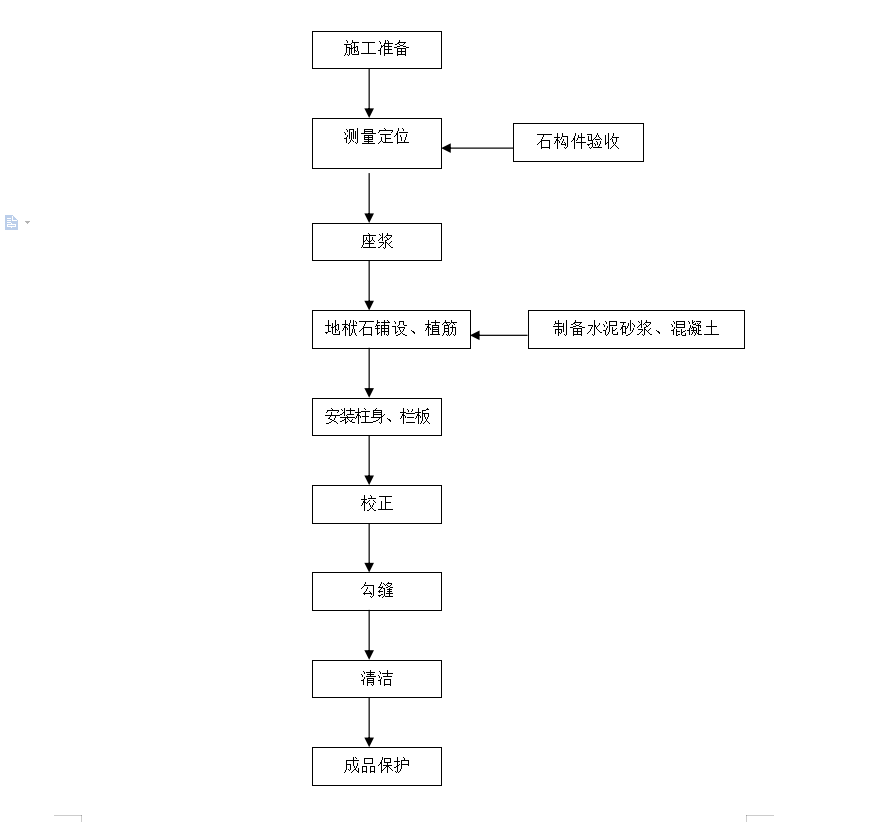

二 施工工艺流程
三、 石栏杆地栿石的铺设
1 地栿石铺设前,先将基础垫层上的泥土、杂物等清除干净。
2 拉通线确定中心线及边线,并弹出墨线,然后按线稳好地栿。地栿稳好后,检查地栿上望柱和栏板的位置。
3 地栿石铺设时应先座浆,即先在基槽底摊铺水泥砂浆或细石混凝土,按线用撬棍将地栿石点撬找平、找正,垫稳。
4 最后将石面冲刷打点干净
四、植筋
按照要求在地栿石的望柱中心,地栿石的中间位置采用Φ22电钻钻眼,内值Φ20的钢筋,钻孔内灌注云石胶,要求孔内无石粉,注胶饱满,植筋长度不低于22cm。
五、 望柱的安装
1 拉线安装,在柱座面上弹出柱身边线,在柱座侧面弹出柱身中心线,安装时柱顶石上的十字线应与柱中线重合。
2 石柱安装时,应将望柱榫头和地栿石的榫槽、榫窝清理干净,先在榫窝上抹一层云石胶,厚约10mm,再将望柱对准中心线砌上,如有竖向偏斜,可用铁片在胶缝边缘内垫平。
3 安装石柱时,应随时用线坠检查整个柱身的垂直,如有偏斜应拆除重砌,不得用敲击方法去纠正。
六、 栏板安装
1 安装望柱也应按规矩拉通线,按线安装,栏板安装前应在望柱和地栿石上弹出构件中心线及两侧边线,校核标高。栏板位置线放完后,按预先画好的栏板图进行安装。
2 坐浆:栏板安装前将柱子和地栿上的榫槽、榫窝清理干净,抹一层云石胶,随即安装,以保证栏板与望柱之间不留缝隙。
3 搬运:栏板搬运时必须使每条绳子同时受力,并仔细校核石料的受力位置后慢慢就位,将挑出部位放于临时支撑上。
4 就位:栏杆石构件按榫、窝、槽就位。
5 凋整:当栏板安装就位后仔细与控制线进行校核,若有位移,应点撬归位,将构件调整至正确位置。
6 勾缝:如石料间的缝隙较大,可在接缝处勾抹云石胶,胶缝应与石构件勾平,不得勾成凹缝。灰缝应直顺、严实、光洁。
7 安装完毕后,局部如有凸起不平,可进行凿打或剁斧,将石面“洗”平。
七 其它细部处理
1 沉降缝(伸缩缝)的施工:按设计要求的间距将栏板及地栿石断开,沉降缝(伸缩缝)两端均应设望柱,缝宽按原桥缝宽留设。
2 楼梯段、转角及弧型部位由于异型构件较多,所以更应严格按图纸要求放样下料,并在石构件的背侧上编号标记,以确保安装时对号入座。
八、质量控制
1 地栿石、望柱、栏板等节点的榫卯做法和安装应位置正确,大小合适,节点严密平整,灌浆饱满,安装坚实牢固。检验方法:观察和尺量检查。
2 表面起线的石栏杆构件应做好线条流畅清晰,造型准确,边角整齐圆满。
3 安装好的石栏杆外观色泽应均匀一致,无杂色和污点
